Travail 11.1 |
Analyse des dépenses chantier |
![]() |
Savoirs-faire | Réaliser des statistiques à l’aide d’un tableau croisé dynamique et d’un graphique croisé dynamique | | Corrigé | |
Prérequis |
Avoir effectué le travail 10.1 Savoir gérer les bases de données et les tableaux croisés dynamiques |
|
Supports | Clé USB ou espace personnel du disque dur, du serveur ou du Cloud | |
Durée | 35 minutes | |
Source | | Fichier Source | |
Travail à faire |
||
1. Ouvrir le fichier Liste des dépenses par chantier réalisé dans le travail 10.1
2.
Concevoir et imprimer le tableau croisé dynamique qui récapitule les
dépenses par chantier et par semaine
3. Nommer la feuille du tableau
croisé : Tableau croisé

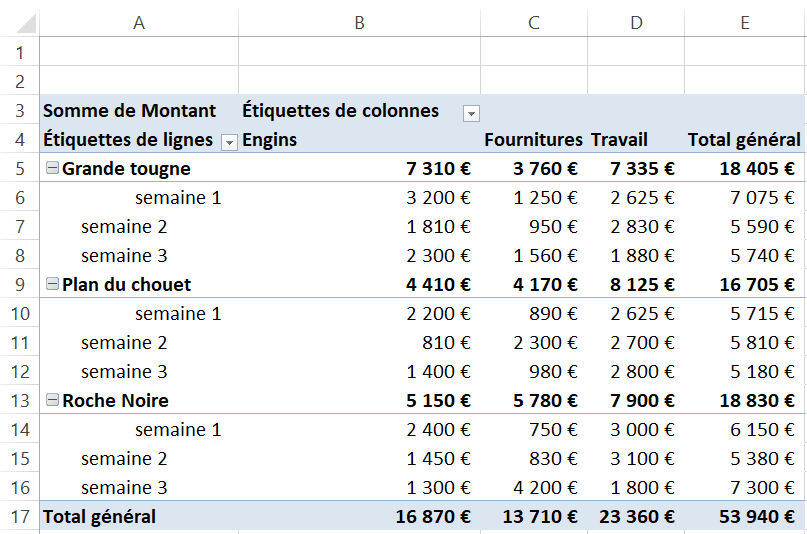

4. Organiser et imprimer le tableau suivant :
5.

Créer et imprimer le graphique
sur une nouvelle feuille qui représente la répartition des dépenses par
poste et par semaine pour chaque chantier
|
![]() |
|
![]() |
||
(Pour réaliser ce travail vous devez

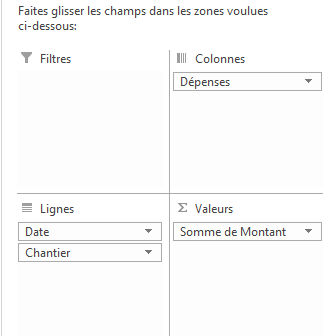

inverser les étiquettes de lignes afin de placer les dépenses sur les
dates. L’organisation des champs est la suivante) : |
||
![]() |
![]() |
|
6. Nommer la feuille Répartition
des dépenses 7. Sauvegarder le classeur |
||
